[origo] itthon

100
90

Átírja a tavalyi költségvetést a négyes metró

Kovács Áron|2009. 09. 06., 19:57|Utolsó módosítás:2009. 09. 06., 22:06|

A tavalyi és a tavalyelőtti költségvetési hiány is nő, miután kiderült, hogy az EU a reméltnél kevesebb pénzt ad a négyes metróra. A főváros szerint a megmaradó pénzt akár a négyes metró második szakaszára is elkölthetnék, ez azonban nem lesz egyszerű: a fővárost szorítja az idő, mert a szigorú EU-s szabályok szerint nem mindegy, meddig használják fel a pénzt. Ha pedig másra akarjuk elkölteni a pénzt, akkor be kell bizonyítanunk, hogy a beruházással jól jár a társadalom.

Forrás: MTI

Szemlélet kérdése

A pénzforgalmi szemlélet szerint az adott időszakban valóban befolyt, illetve kifizetett összegeket kell figyelembe venni, míg az unió által elvárt eredményszemlélet szerint az számít, hogy az adott bevétel vagy kifizetés melyik időszakra vonatkozik. Ez alapján például hiába fizetnék ki csak január 1-jén a decemberi nyugdíjakat, azt még az előző év hiányához kellene számolni, hiszen arra az időszakra vonatkozik.

JÁTSSZ ONLINE!

Több év költségvetése közt oszlik el az a mintegy 37 milliárd forint pluszköltség, amely az államot terheli amiatt, hogy az Európai Bizottság (EB) a vártnál kevesebb támogatást ad a budapesti négyes metró építésére - mondta az [origo] érdeklődésére Pichler Ferenc, a Pénzügyminisztérium (PM) kabinetfőnöke. A különbözetet részben már kifizették, részben pedig be van tervezve a költségvetésbe.

A Nemzeti Fejlesztési Ügynökség (NFÜ) a pénteken kapta meg az EB hivatalos levelét arról, hogy a kért 900 millió euró helyett 728 millió euróval (a korábban rögzített 248 forintos árfolyamon mintegy 181 milliárd forinttal) támogatja a metróépítést. A különbözetből a PM adatai szerint - a főváros és a kormány közti metrószerződés alapján - mintegy 37 milliárd forint terheli a költségvetést. Ikvai-Szabó Imre SZDSZ-es főpolgármester-helyettes pedig úgy számol, a fővárosnak 6,5 milliárd többletkiadást okoz a döntés. Szerinte ezt az összeget, 3-4 évre elosztva, ki kell bírnia a budapesti költségvetésnek, már csak azért is, mert továbbra is rendelkezésre áll az Európai Beruházási Bank hitelkerete.

Már el is költötték

Az állami költségvetésre eső részből 2007-2008-ban már kifizettek mintegy 20 milliárd forintot - mondta Pichler. Ez az összeg nem növelte a hiányt, hiszen úgy számoltak, hogy később az uniós finanszírozásból visszajön az összeg. Az EB döntése után utólag módosítani kell a tavalyi és a tavalyelőtti hiány számait is (erről az elszámolási problémáról keretes anyagunkban olvashat).

Az uniós döntés miatt felmerülő pluszköltségekből az idei évre 13 milliárd forint jut, ami Pichler szerint be van tervezve a költségvetésbe. Már korábban is lehetett ugyanis tudni, hogy a metró szerződései közül egytucatnyi nem felel meg az Európai Unió elvárásainak. Az előzetes tervek szerint a 2010-es költségvetésben 5, a 2011-esben pedig 4 milliárd forint pluszkiadást jelent ez.

A többletköltségek finanszírozásáról a Figyelő című hetilap e heti számában Reszegi László pénzügyi tanácsadó, a Corvinus Egyetem oktatója közölt egy publicisztikát. Szerinte a hiányzó pénzt nagy eséllyel csak állampapír kibocsátásával lehet előteremteni, ami további költséget jelent: évi 8 százalékos hozammal és ötéves futamidővel számolva 18-20 milliárd forintot. Pichler Ferenc az [origo] érdeklődésére "kicsit erőltetettnek" minősítette Reszegi számítását.

Brüsszel kifogásai

A vártnál kisebb uniós támogatás oka, hogy a metróépítésre kötött szerződések közül 11 nem felel meg az unió elvárásainak, mert nem nyílt közbeszerzéssel, hanem meghívásos vagy tárgyalásos eljárás során választották ki a cégeket. Ezt az [origo] érdeklődésére a PM, a főváros és a beruházást irányító DBR Metró Projekt Igazgatóság is azzal magyarázta, hogy 2005-2006-ban még nem volt szó arról, hogy a metrót uniós forrásból finanszírozzák, az eljárások pedig megfeleltek a hazai jogszabályoknak. Az EB azonban úgy véli, az ilyen eljárások korlátozhatják a versenyt, vagyis drágíthatják a beruházásokat.

A 11 problémás szerződés (zárójelben a nyertes cégek)

1. A kettes metró Keleti pu. állomás második kijáratának belső építése (Hídépítő Zrt.)
2. A kelenföldi állomás szerkezetének megépítése (Hídépítő Zrt.)
3. A Tétényi úti állomás építése (Bilfinger Berger AG, Porr AG és Vegyépszer Zrt.)
4. A Bocskai úti állomás építése (Switelsky Kft. és Obayashu Co.)
5. A Móricz Zsigmond körtéri állomás építése (Strabag Zrt.)
6. A Fővám téri állomásszerkezet építése (Hídépítő Zrt.)
7. A Kálvin téri állomás építése (Switelsky Kft. és Obayashi Co.)
8. A Rákóczi téri állomás építése (Switelsky Kft. és Obayashi Co.)
9. A Népszínház utcai állomás építése (Bilfinger Berger AG, Porr AG és Vegyépszer Zrt.)
10. Kapcsolódó felszíni beruházások a Rákóczi téren (Switelsky Kft. és Obayashi Co.)
11. Projektvezetési tanácsadói szolgáltatások (Eurometro Kft.)



A problémát idén tavasszal a magyar hatóságok jelezték Brüsszelnek - ha később az EB fedezi fel a problémát, elveszhetett volna az egész támogatás -, és azt ajánlották, hogy a 11 szerződésre jutó 173 millió euró negyedét, körülbelül 42 milliót vonjanak le a támogatásból. Az EB azonban végül úgy döntött, hogy kiveszi a támogatásból a 11 szerződésre jutó teljes összeget (a szerződések körüli alkudozásról korábbi cikkünkben olvashat).

Metró helyett metrót

A döntés miatt felszabaduló 173 millió euró nem vész el - közölte az [origo]-val Dennis Abbott, a regionális fejlesztésekért felelős biztos, Pawel Samecki szóvivője. A pénz a közlekedési fejlesztésekre elkülönített keretben, az úgynevezett Közlekedési Operatív Programban (KÖZOP) marad, és más fejlesztésekre lehet fordítani. A fővárosnak van is elképzelése arról, hogy mire költené a pénzt: a metró egyelőre még csak papíron létező második (a Keleti pályaudvartól a Bosnyák térig vezető) szakaszára.

"A négyes metró második szakasza egy előkészített projekt. Ha valakinek nincs jobb ötlete, meg is lehet valósítani" - mondta Ikvai-Szabó, aki szerint a KÖZOP-ban lévő, meg nem valósuló beruházásokra szánt maradványösszegek, illetve a most felszabaduló 173 millió euró lehetővé tenné, hogy viszonylag kevés magyar költségvetési pénz bevonásával meg lehessen építeni a második szakaszt.

Forrás: MTI

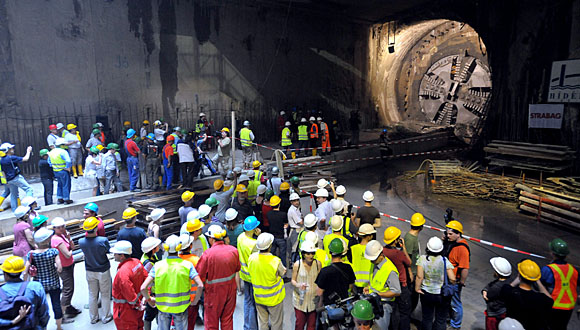

A pajzs megérkezése a Fővám térre

A 173 millió euró elköltéséről azonban először nem Brüsszelben, hanem Magyarországon kell döntést hozni. Szalóki Flórián, a KÖZOP irányító hatóságának vezetője az [origo] érdeklődésére azt mondta, jelenleg is több közösségi közlekedési beruházás előkészítése folyik - például egy pécsi villamosvonal építése vagy a gödöllői HÉV és a vasút összekötése -, és év végére 20-25 megfelelően előkészített projekt lehet a listán.

Ha ezt a pénzt Magyarország nem a városi és elővárosi közlekedésre akarja használni, hanem például közutat építene a metró helyett, akkor a kormány, illetve kisebb összegek esetében az irányító hatóság megváltoztathatja az operatív programok prioritásait. Ha azonban nem közlekedésre fordítaná, egy másik operatív programba kell áthelyezni - ez történt nemrég azért, hogy több támogatást lehessen adni a kis- és középvállalkozásoknak -, amihez Brüsszel jóváhagyására is szükség van.

Társadalmi hasznosság

A támogatást a projektek gazdáinak - a négyes metró esetén a fővárosi önkormányzatnak - kell igényelniük az irányító hatóságtól - mondta Szalóki. Ott előbb egy úgynevezett kiemelt projekt zsűri vizsgálja meg a tervet, majd a szakmailag rendben lévő, ötmilliárd forintot meghaladó kérelmeket a kormány elé terjeszti. Az 50 millió eurónál (13,5 milliárd forintnál) nagyobb beruházások esetében az Európai Bizottságnak is rá kell bólintania a támogatásra.

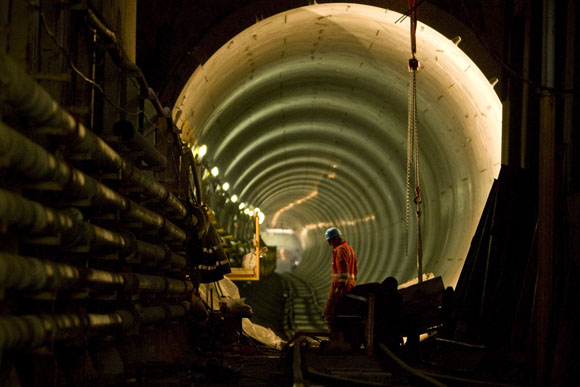

Fotó: Tuba Zoltán [origo]
43,8 százalékban már elkészült

Brüsszelben elsősorban azt vizsgálják, hogy a tervezett beruházás mennyi társadalmi hasznot hajt, például mennyivel csökkenti a környezetszennyezést. Az EB korábban épp a négyes metró költség-haszon elemzését vizsgálta sokáig, mert nem volt meggyőződve annak hasznosságáról. A tavaly nyáron nyilvánosságra hozott tanulmány szerint a metró 18 százalékkal több hasznot hoz ugyan, mint amennyibe kerül, de a számításban sok a bizonytalanság (erről részletesen itt olvashat).

Időbeli korlátot az jelent, hogy az unió költségvetését hétéves ciklusokra tervezik. A jelenlegi, 2007 és 2013 közti ciklusban olyan beruházásokra lehet támogatási kapni, amelyeket legkésőbb 2015. december 31-ig be lehet fejezni, vagyis át lehet adni és teljesen ki lehet fizetni. Ha tartható lenne az az elképzelés, hogy a metró második szakasza 2013-ra elkészül, akkor az úgynevezett n+2 szabály miatt a támogatási szerződést legkésőbb 2011-ben kellene megkötni.

A 2013-ig szóló Közlekedési Operatív Program a 15 százalékos hazai társfinanszírozással együtt 1,8 milliárd eurót (mai árfolyamon mintegy 480 milliárd forintot) tartalmaz a városi és elővárosi közlekedés fejlesztésére. A magyar kormány és a főváros ennek felét (mintegy 900 millió eurót) kívánta a metróra fordítani. A metró első szakaszának becsült költsége 353 milliárd forint. Ebből a legutóbbi metrójelentés szerint idén június 30-ig 154,9 milliárdot fizettek ki, a beruházás készültsége 43,8 százalékos.
